工藝流程
基礎驗收→設備開箱檢驗→設備二次搬運→變壓器就位→附件安裝及接線→交接試驗→試運前檢查→試運行→交工驗收
配電柜安裝

安裝前,控制間內環境應具備條件,所有的內裝飾施工已完成,室內潔凈安全。
A:配電柜安裝固定
配電柜運到現場后,組織開箱檢查,檢查有無變形、掉漆現象,儀表部件是否齊全,備品備件、說明書等有無缺損,并做好開箱記錄。
②根據施工圖的布置,按順序將開關柜放在基礎型鋼上。成列柜就位后,先找正兩端的柜,再在柜下至上三分之二高的位置繃上小線,逐臺找正,以柜面為標準。找正時采用0.5mm墊片進行調整,每處墊片最多不能超過三片。
③就位找正后,按柜固定螺孔尺寸進行固定,柜體與柜體、柜體與側擋板均用鍍鋅螺絲連接。高、低壓開關柜與預留角鋼進行牢固焊接,電纜夾層上空明露部分用花紋鋼板滿鋪,柜前、柜后均用1200mm×10mm(寬×厚)絕緣滿鋪。
④開關柜其相鄰兩柜頂部水平度偏差不大于2mm,全部柜頂部水平偏差不大于5mm,其相鄰兩柜邊不平度不大于1mm,全部柜面不平度不大于5mm,柜間接縫不大于2mm。
⑤設備定位后,對內部緊固件再次緊固及檢查,尤其是導體連接端頭處。柜內接線完畢,用吸塵器清除柜內雜物,保持設備內外清潔,準確標識設備位號、回路號。
配電柜安裝完成后,安裝柜上方的的橋架。配電柜進出電纜開孔位置由供貨方按尺寸預留。電纜敷設完成后封閉。橋架與柜內接地母排用專用接地線可靠接地。橋架與

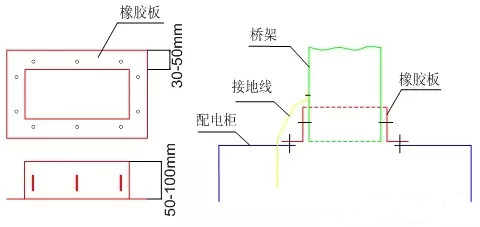

配電箱(柜)連接處采用橡膠板連接,以保護導線和電纜,橋架與配電柜連接見圖。

B:二次回路接線
配電柜在出廠前應完成柜內二次回路接線及相關檢測試驗。配電柜設備到現場后,要在甲方現場工程師和監理的監督指導下及時組織驗收,相關技術文件要齊全,配電柜包裝及密封良好,各元件齊全完好,接線可靠。配電柜安裝固定后,要逐臺對配電柜的二次接線回路進行絕緣測試,測試使用500V等級絕緣測試儀表,測試結果要求大于1MΩ。
所有二次回路控制線或電纜均采用多股軟銅線,接線端子采用規格合適的接線端子在燙錫后使用專用壓接鉗壓接,燙錫時應采用中性焊劑。
C:交接試驗
配電柜的交接試驗詳見后述調試和送電部分。
D:其它要求
抽屜式開關柜安裝還要符合下列要求:
a、抽屜推拉靈活輕便,無卡阻、碰撞現象;
b、動觸頭與靜觸頭的中心線一致,觸頭接觸緊密;
c、抽屜的機械聯鎖或
電氣聯鎖裝置動作正確可靠,保證斷路器分閘后,隔離觸頭才能分開;
d、抽屜與柜體間的接地觸頭接觸緊密;當抽屜推入時,抽屜的接地觸頭比主觸頭先接觸,拉出時程序相反。
②配電柜二次回路絕緣檢測前,仔細核對設計圖紙,柜內的易損元件應事先拆卸。
③配電柜的安裝過程中應保證漆層完整,無損傷,柜內照明齊全。
④變電室內設備外殼均需良好接地。

相關閱讀

  • 低壓配電柜的調試
  • 開關柜、配電柜的電氣干擾解決辦法
  • 低壓配電柜燒毀的原因和處理辦法
  • 配電柜為什么要裝防凝露除濕裝置
  • 配電柜接線與電流互感器二次繞組有什么...
  • 高低壓配電柜安裝工藝流程與技術要求
  • 打造硬核“食” 力派 ABB助力飛鶴...
  • 高低壓配電柜的跳閘故障有哪些?
  • 湖北武漢配電網控制保護系統在湖北率先...
  • 配電柜跳閘原因分析
  • 在線留言

    (不想等待可點擊按鈕通過QQ進行溝通,或直接電聯。)

    關閉
    技術QQ: 在線咨詢 周一至周六(9:00-17:00)
    銷售①:13507271573  銷售②:13508662630

    公司地址:襄陽市樊城區春園西路賈洼工業園         郵箱:xfycdq@163.com
